一部を残して下地がほぼほぼ終わりに近づいてきた。
あと残っているのは客席側の天井とトイレ周り。
トイレの周りは昨日入手仕損なった建具待ちかなぁ。客席側の天井は明日貼る予定。

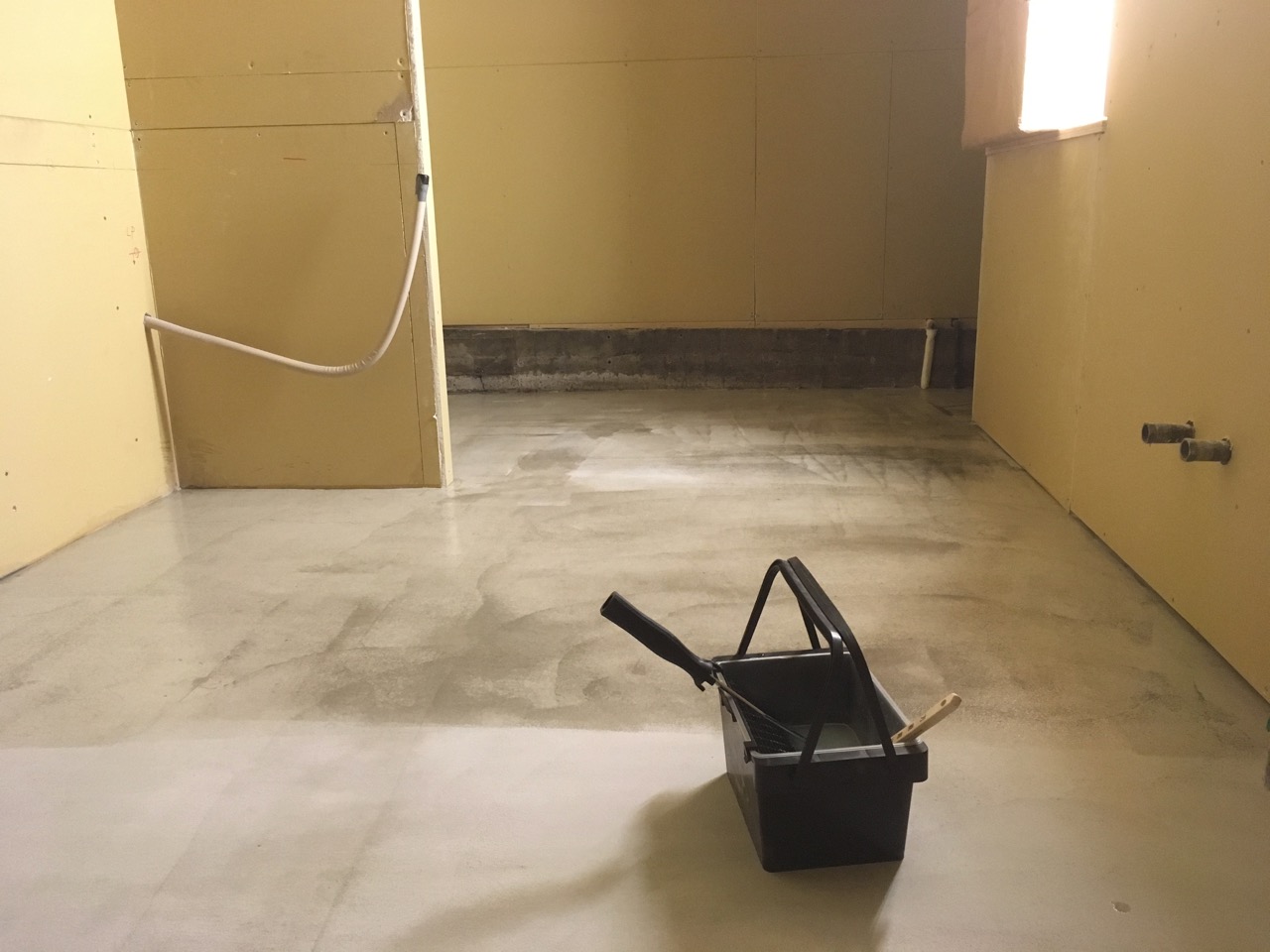

厨房側の床は今日の夜シーラーを塗って、このあと塗るクリアの納品待ち。
天井は全面白の塗装で、塗料は手配済み。
厨房の壁は結局フレキを貼ることにして、材料は今日納品された。縦方向に1枚でそのまま貼れることになったので、今日は目地の割付して墨出し。
客席側はガチャ柱を入れるための下地が終わって、が茶柱払わんのベニヤに埋め込んでクリア塗装。
ベンチにするU字溝は届いてるけど外に置いたまま。座面にする材料は今日届いた。
入り口サッシの上部は塞ぐことになって下地まで終了。
石膏ボードのまま塗装するところはこのあとコーナー貼ってパテ埋め、塗装。
塗料関係は全て手配済みで納品待ち。
明日は朝から材料のピックアップ。
厨房機器が11/20(月)に届いて今の所の予定としては12/1(金)オープン希望。
客席側の床は明日の夜シーラーを塗ることになったので、明日の会議はキャンセルだけど、南で飲み会とかにしてもいいかもね。
そういう訳でなんとなくだけど終わりが見えてきた感じ、なのか?
週末は塗装だよ、塗装。ペンキ塗りしたい人は連絡ちょうだい。
